TNI, Newshunters – Pembangunan Jembatan Gantung Garuda Tahap V yang berlokasi di Desa Talang Perigi, Kecamatan Rakit Kulim, Kabupaten Indragiri Hulu, terus berjalan sesuai rencana. Per hari Sabtu (01/08/2026), progres keseluruhan pekerjaan fisiknya telah mencapai 34,10 persen.
Jembatan ini nantinya akan berfungsi sebagai penghubung antara Desa Talang Perigi dengan Desa Talang Maju dan Desa Talang Limau, dengan panjang bentangan mencapai 30 meter di atas sungai selebar 17 meter.
Kondisi sungai setempat memiliki kedalaman air 2 hingga 3 meter pada kondisi normal, serta ketinggian air mencapai 7 meter saat musim banjir dengan kecepatan arus air sekitar 2 meter per detik. Pembangunan ini akan sangat bermanfaat bagi sekitar 600 warga di wilayah tersebut.
Berdasarkan pantauan di lapangan, rincian kemajuan pekerjaan per hari ini adalah: Pemasangan bouplank 100 persen selesai. Pembersihan lahan dan badan jalan akses distribusi material: 100 persen selesai. Distribusi material: 30 persen selesai. Penyiapan dan pembersihan lokasi pondasi: 100 persen selesai

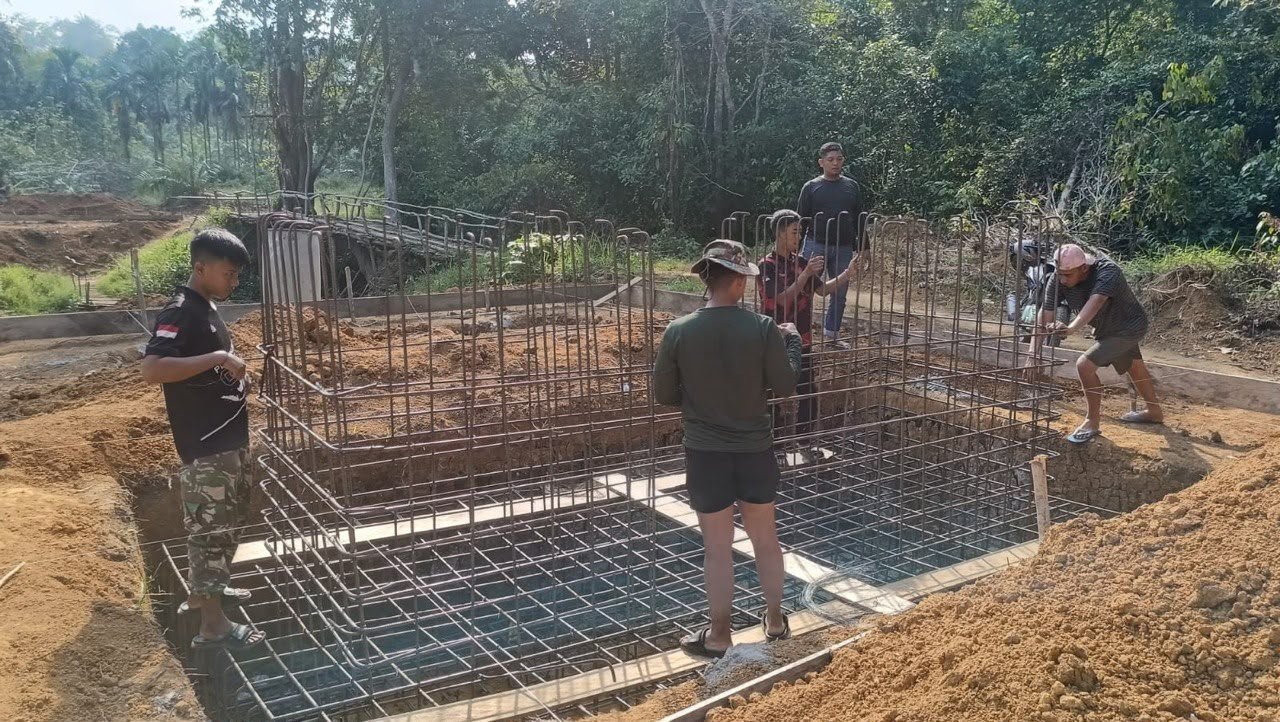

Pembuatan pondasi abutmen: 63 persen selesai. Pekerjaan lainnya seperti pengelasan gapura, pembuatan garpu dan anchor, hingga pemasangan bentangan seling dan pengecatan belum dimulai.
Pembangunan ini bersumber dari anggaran MABESAD yang dikelola oleh Kodim 0302/Indragiri Hulu, dengan anggaran yang telah diterima sebesar Rp100.000.000. Dalam pelaksanaan saat ini terlibat 5 personel TNI dan 2 tenaga pekerja. Cuaca di lokasi berjalan cerah sepanjang hari.
Sementara itu, kendala yang dihadapi di lapangan antara lain lokasi yang cukup jauh dari jalan utama serta akses jalan yang sulit dilalui saat hujan, sehingga seluruh material harus dilangsir secara bertahap. Kegiatan pembangunan berjalan lancar dan aman tanpa halangan berarti.(**)
